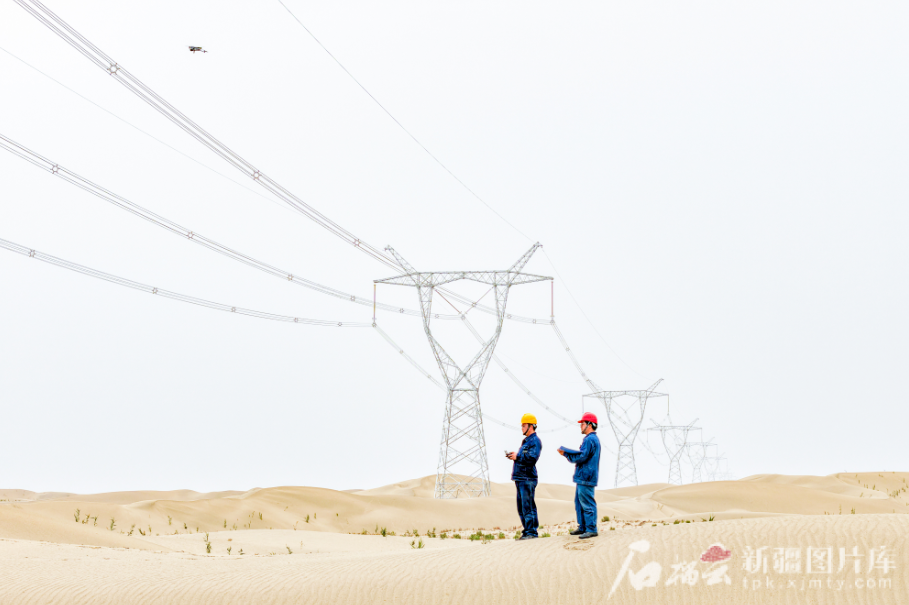

天山網-新疆日報訊(記者陳薔薇報道)記者從國網新疆電力有限公司獲悉:8月10日,且末—若羌750千伏線路工程完成竣工預驗收階段的首次檢驗。這意味著新疆環塔里木盆地750千伏輸變電工程(以下簡稱環塔工程)線路正式進入預驗收階段。
.png)
且末—若羌750千伏線路工程是和田—民豐—且末—若羌750千伏輸變電工程的一部分,線路全長306千米,新建鐵塔635基,其中沙漠路段線路占比超五成。
和田—民豐—且末—若羌750千伏輸變電工程作為環塔工程的最后一段在建工程,總投資47.36億元,2023年11月開工,建設750千伏線路900千米、鐵塔1891基。
為給且末—若羌段線路做投運前的“全身體檢”,新疆送變電有限公司調集72名作業人員,組建8個鐵塔組、6個走線組和2個測量組協同攻堅。此次竣工驗收從“查數量”轉向“保工藝”,需依托新設備、新技術對細微隱患精準“問診”,確保線路安全達標。
“通過輸電運檢大數據管控平臺與疆電寶APP協同,我們實現了驗收任務自動接收、缺陷智能錄入、測量結果自動計算、成果數據實時上傳的全流程管控。”新疆送變電有限公司南疆庫爾勒運檢分公司運行專責張麗軍說。
目前,驗收團隊按進度部署復檢驗收,全力確保工程按期投運。
